- Le maître d’œuvre des travaux : ECR Environnement
- La conduite des opérations est effectuée par : CCLLA Service Voirie
- Entreprise VRD : Bouchet Environnement
- Les financeurs des travaux : DETR, Région, CCLLA
Les objectifs des travaux
- Limiter les vitesses grâce aux aménagements de carrefour
- Espaces de circulation dédiés aux cycles, piste bidirectionnelle séparée de la circulation
- Cheminement piéton aux normes PMR
- Le coût de l’opération : 696 774,50 € HT
- Les dates et la durée prévisionnelles des travaux : avril à octobre 2026
Le(s) lieu(x) des travaux : Rue Rabelais, Martigné Briand
Les rues concernées et la durée des phases :

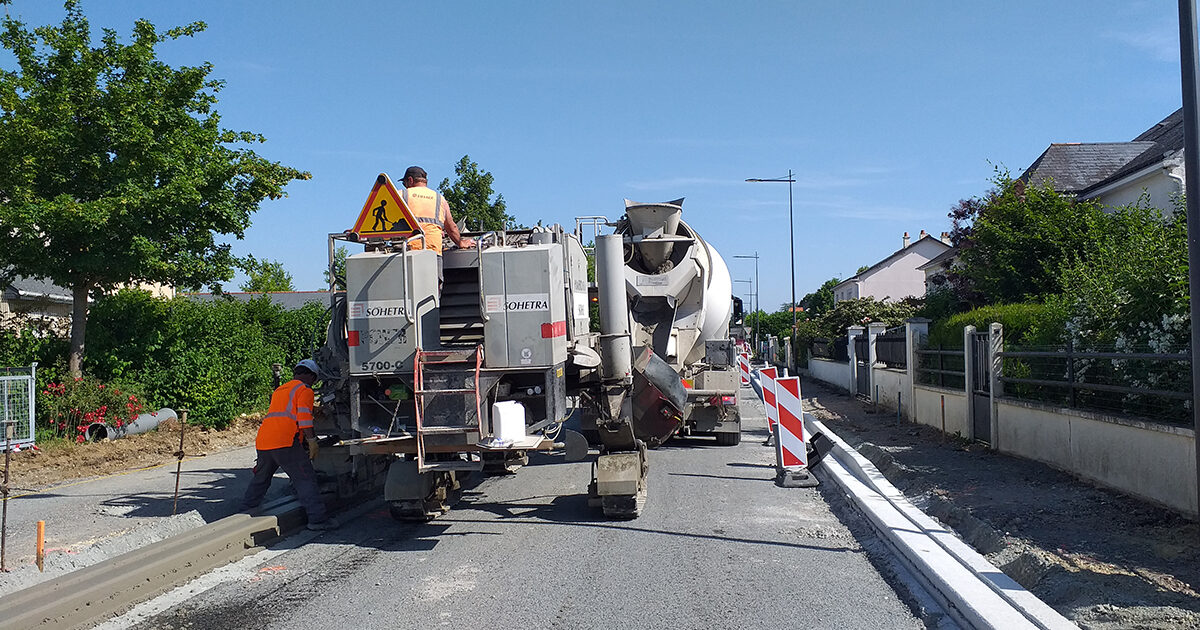

- Rue Rabelais (en cours)
- Carrefour rue d’anjou (avant ou après les congés d’été)
Déviations mises en place ou les changements de circulation (sens unique) :
- Rue Rabelais, route barrée sauf riverains
- Rue d’anjou Alternat par feux
Moyens d’information des riverains (déroulement et les changements) :
- Réunion publique d’information le 9 avril 2026
- Chef de chantier pour les informations relatives à la gestion au quotidien du chantier
Les commerces restent-ils ouverts pendant la durée des travaux ? Oui, rencontre individuelle avec les commerces avant la réunion du 9/04, 2e rencontre individuelle prévue avant le démarrage de la 2e phase (impact limité, accès maintenu).
Le marché est-il maintenu pendant la durée des travaux ? Sans impact
Les travaux ont-ils des conséquences sur le stationnement (stationnement interdit dans les rues concernées, parking fermé, etc.) ?
Oui, dans les zones de travaux report proposé devant la gendarmerie.
Les riverains pourront-ils accéder à leurs garages privés ? Ou pourront-ils stationner ?
Ponctuellement bloqués, information par le chef de chantier des dates exactes.
Les travaux ont-ils des conséquences sur l’accès à des services publics (écoles…) ?
Sans impact
Les points de collecte des ordures ménagères sont-ils déplacés ? Maintenus
Les travaux ont-ils des conséquences sur les transports en communs et scolaires ? Si oui, où sont-ils déplacés ? Sont-ils supprimés ? T
Oui, validé par Aleop. Ligne scolaire déviée (Aléop communique vers les usagers).
Quels sont les horaires des ouvriers ? 8h-18h sauf exception
Quels sont les temps forts du chantier qui nécessitent une communication spécifique ?
Terrassement de structure de chaussée, coulage des bordures, application des enrobés. Communication directe par le chef de chantier vers habitants concernés à l’avancement.
Est-ce qu’un panneau de chantier est prévu ? Quelles informations figurent dessus ?
Oui (Financement).
- Coût : montant marché : 696 774,50 € HT,
- Subvention : DSIL : 218 314,60 € HT
- CD 49 : 280 000 € participation chaussée
- CD 49 soutien projet cyclable 44 000 € HT
- Co-maitrise d’ouvrage eaux pluviales, TERRANJOU : 50 714,40 € HT
