- Le maître d’œuvre des travaux : PRAGMA Ingénierie
- La conduite des opérations est effectuée par : CCLLA Service Voirie
- Entreprises lot 1 VRD : TPPL, Lot 2 Paysagers : GM Paysage
Les objectifs des travaux
A travers la 3e phase de l’aménagement il s’agit de poursuivre le projet visant à rendre la traversée du bourg plus agréable et davantage végétalisée, à clarifier les circulations, à réduire les nuisances liée à la circulation routière, à améliorer la sécurité des piétons et la continuité des parcours, et à intégrer les déplacements cyclables, tout en permettant de conserver et d’apporter des soins aux 31 arbres d’alignements existants, et de désimperméabiliser la voirie.
- Le coût de l’opération : 1 028 107,85 € HT
- Les dates et la durée prévisionnelles des travaux : 25 aout 2026 à avril 2027
Le(s) lieu(x) des travaux :
- Rue Saint Vincent
- Rue Rabelais, entrée Sud Est, abords cimetière
- Rue du Fief Signoré
Les rues concernées et la durée des phases
- Première phase de travaux, Rue St Vincent– Durée 11 semaines
- Deuxième phase de travaux, Rue Rabelais– Durée 6 semaines
- Troisième phase de travaux, rue Fief Signore du Janvier 2027 au avril 2027
Déviations mises en place ou les changements de circulation (sens unique) :
Consulter ce document pdf
Moyens d’information des riverains (déroulement et les changements) :
- Réunion publique le 23 juin
- Mairie, information régulière via Intramuros
- Chef de chantier, lorsque cela concerne la gestion quotidienne de la vie du chantier

Les commerces restent-ils ouverts pendant la durée des travaux ?
Oui, nous avons rencontré les commerçants le 10 juin 2026.
Les travaux ont-ils des conséquences sur le stationnement (stationnement interdit dans les rues concernées, parking fermé, etc.) ?
Oui dans les zones de travaux
Les riverains pourront-ils accéder à leurs garages privés ? Ou pourront-ils stationner ?
Ponctuellement bloqué, information par le chef de chantier des dates exactes.
Les travaux ont-ils des conséquences sur l’accès à des services publics (écoles…) ?
Oui déviation locale mis en place (cimetière, école privée, mairie …)
Les points de collecte des ordures ménagères sont-ils déplacés ?
Maintenue, sauf ponctuellement.
Les travaux ont-ils des conséquences sur les transports en communs et scolaires ? Si oui, où sont-ils déplacés ? Sont-ils supprimés ?
Oui, validée par Aleop, ligne scolaire maintenue, ligne régulière modifiée d‘octobre à décembre (communication Aléop vers les usagers, et grille horaires).
Quels sont les horaires des ouvriers ? 8h-18h sauf exception
Quels sont les temps forts du chantier qui nécessitent une communication spécifique ?

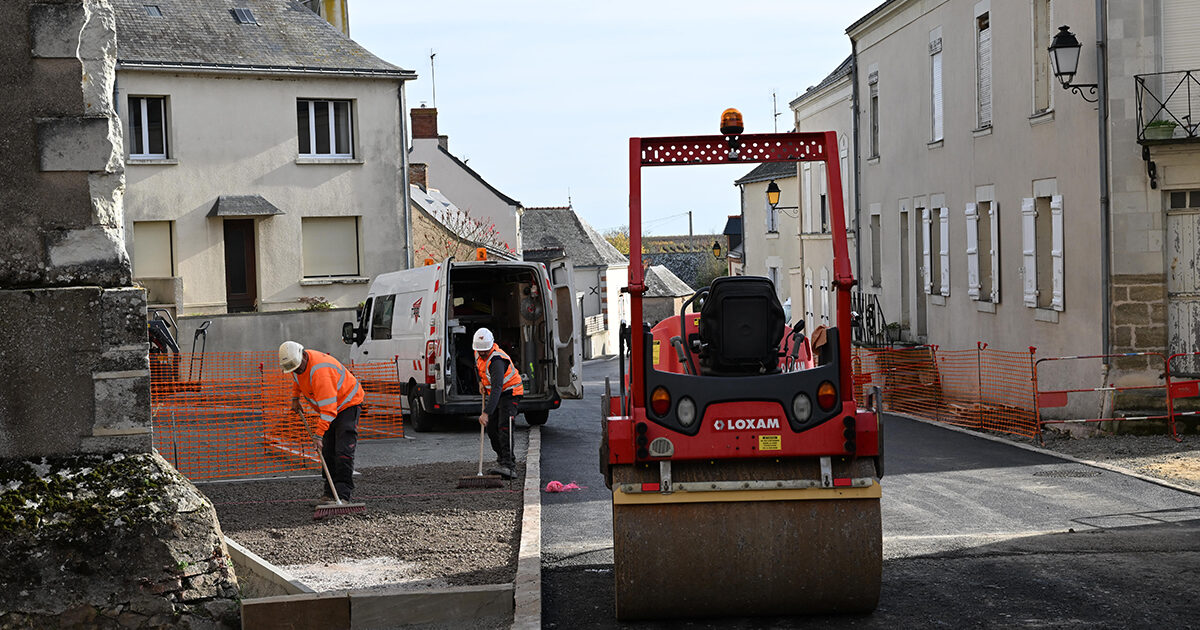

Terrassement de structure de chaussée, coulage des bordures, application des enrobés
Est-ce qu’un panneau de chantier est prévu ? Quelles informations figurent dessus ? Oui
Quelles informations figurent dessus ?
| % de l’opération | Dépenses HT en euros | Recettes HT en euros | |
| Opération complète | 1 028 107,85 € | ||
| Demande Subvention DETR 2026 Voirie | 28,8% | En demande | 295 905,68 € |
| Demande Subvention DETR 2026 Espaces Verts | 4,6% | En demande | 46 988,69 € |
| Subvention accordée Région « Accessibilité Point Arrêt » | 1,3% | 13 307,35 € | |
| Participation estimée CD49 renouvellement de la couche de roulement | 3,9% | En demande | 40 000,00 € |
| Demande Subvention Appel à Projets « Nature en Ville » | 8,8% | En demande | 90 000,00 € |
| Part Communale sous maîtrise d’ouvrage déléguée à la CCLLA | 12,7% | 130 508,86 € | |
| Part CCLLA Maître d’ouvrage | 40,0% | 411 397.27 € | |
| TOTAL | 100 % | 1 028 107,85 € | 1 028 107,85 € |
